一級河川荒川護岸工事その19(災害助成)part10物件進捗状況
お疲れ様です。
現在は、高水護岸の隔壁コンクリート・大型連結ブロック、土砂の受入れ・築堤盛土を行っております。
〇高水護岸
大型連結ブロック設置(上流より下流)
約750m完了しました。残り約150mです。
◇進捗写真
(左側:令和5年2月末撮影 右側:令和5年7月末撮影)
☆今後予定
隔壁コンクリート・大型連結ブロック(高水護岸)、土砂受入・築堤盛土を行います。
※築堤護岸の盛土工事に伴い他工事現場より搬出した土砂の受入れを行っております。

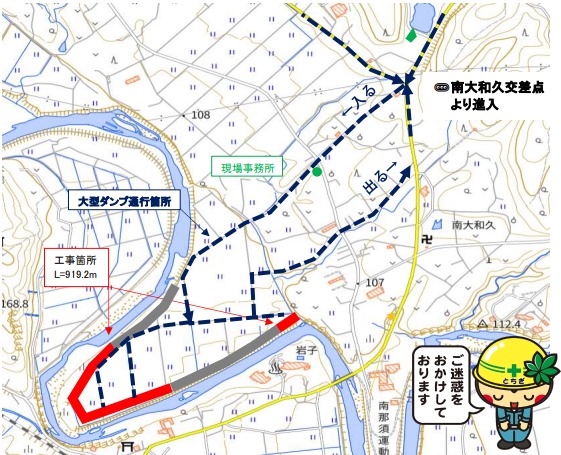

大型ダンプ(10t車)の通行が大変多くなっておりますのでご注意願います。
土砂の受入れ期間中は、地元の皆様にはご不便をお掛けすることと思いますがご協力よろしくお願いいたします。
以上、無事故・無災害「安全✚第一」で施してまいります。
