一級河川荒川護岸工事その19(災害助成)part12物件進捗状況
お疲れ様です。
現在は、土砂の受入れ・築堤盛土・法面整形、隔壁コンクリート・階段ブロックの施工
を行っております。
〇大型連結ブロック設置
7,400m2完成しました。
〇土砂の受入れ・築堤盛土
9月末現在での土砂の受入れは、約40,000m3です。残り約12,000m3です。
(約12,000m3:大型ダンプ約2,400台)
〇法面整形
築堤盛土完了箇所から随時、法面の整形を行います。
法面整形は、川表・川裏あわせて11,500m2仕上げていきます。

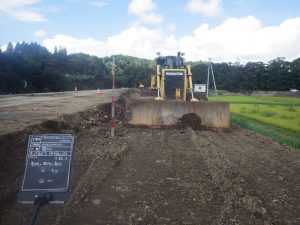

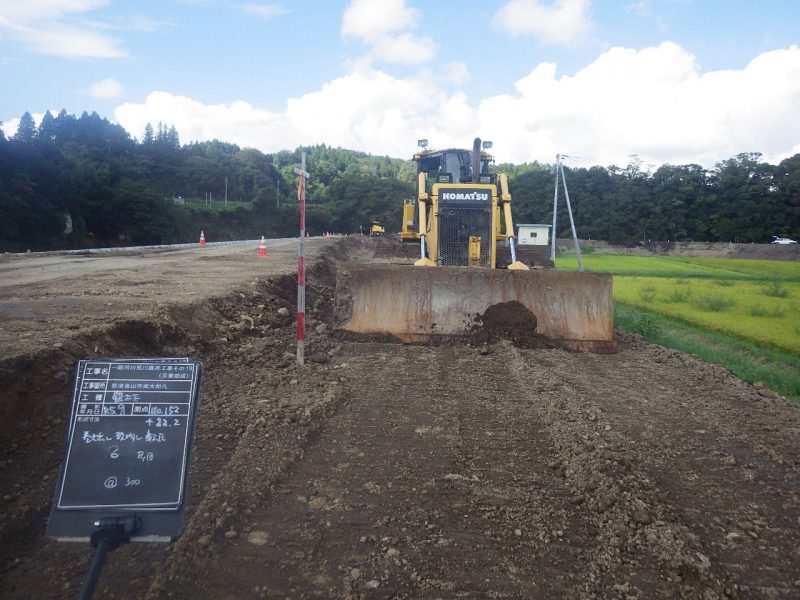

◇進捗写真
令和5年9月末撮影
☆今後予定
土砂受入・築堤盛土・法面整形、隔壁コンクリート・階段ブロック(4箇所)を行います。
※築堤護岸の盛土工事に伴い他工事現場より搬出した土砂の受入れを行っております。
大型ダンプ(10t車)の通行が大変多くなっておりますのでご注意願います。
土砂の受入れ期間中は、地元の皆様にはご不便をお掛けすることと思いますがご協力よろしくお願いいたします。
※大型車両の通行は下記の通り一方通行となっております。幅員が狭いためご通行の際はご注意願います。
以上、無事故・無災害「安全✚第一」で施工してまいります。
