一級河川荒川護岸工事その19(災害助成)part7物件進捗状況
お疲れ様です。
現在は、高水護岸の隔壁コンクリート・大型連結ブロック及び、築堤盛土・法面整正を行っております。

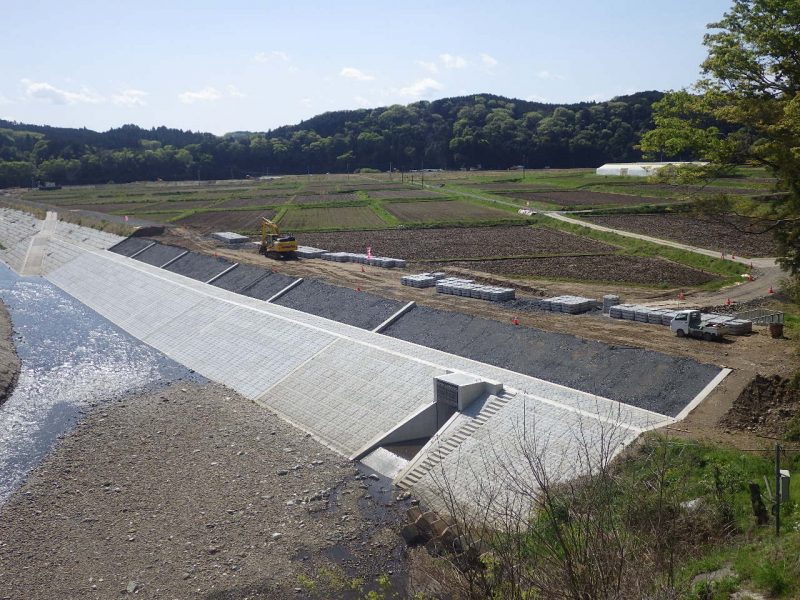

〇高水護岸
裏込砕石整正完了→裏込コンクリート打設→大型連結ブロック設置(最下流)

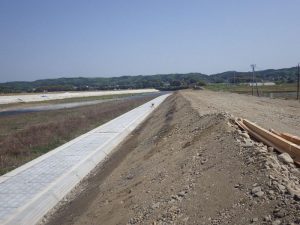

路体(築堤)盛土
大型連結ブロック設置箇所法面整正(最上流)
〇堤脚水路
U型水路据付完了
今後も、隔壁コンクリート・大型連結ブロック(高水護岸)を行います。
※現在~5月下旬までの間、農繁期のため土砂の受入れを中止しております。
☆6月から土砂の受入れを再開します。(土砂の積載ダンプの通行が多くなります。)
☆資機材の運搬車両は通行します。(砕石運搬ダンプ・生コン車・コンクリート製品運搬等の車両です。)
地元の皆様にはご不便をお掛けすることと思いますがご協力よろしくお願いいたします。
以上、無事故・無災害「安全✚第一」で施してまいります。
