SGET栃木メガソーラー発電所建設工事part2

SGET栃木メガソーラー発電所建設工事part2完成物件進捗状況

前回の投稿、地鎮祭より四ヶ月が経ちました。

現場では行政官庁との事前協議に則り、調整池などの防災施設の設置を重点的に施工しております。

今回の事業では3箇所の調整池が計画されており、それぞれがNo1、No2、No3と区分されています。

そのうち現在最も施工の進んでいるNo1調整池の状況を写真をつけてご紹介します。

仮堰堤

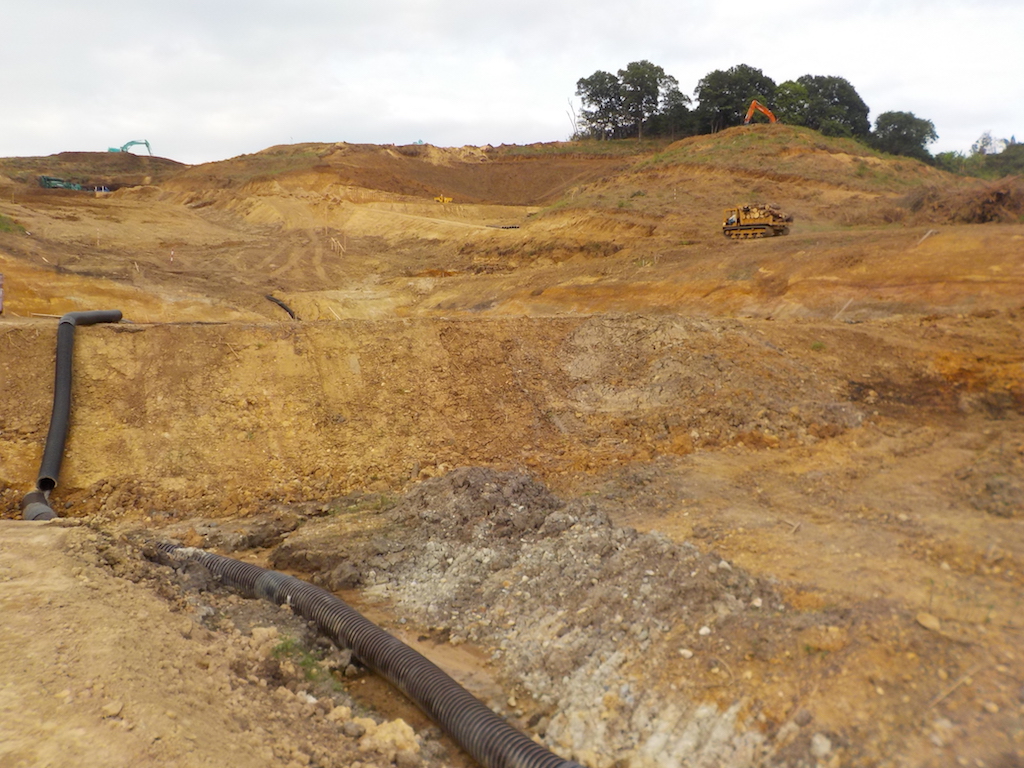

DSCN1265

ゲリラ豪雨などで流れ込んだ雨水が直接下流に流出しないための堰堤であり、本堰堤設置までの仮施設です。

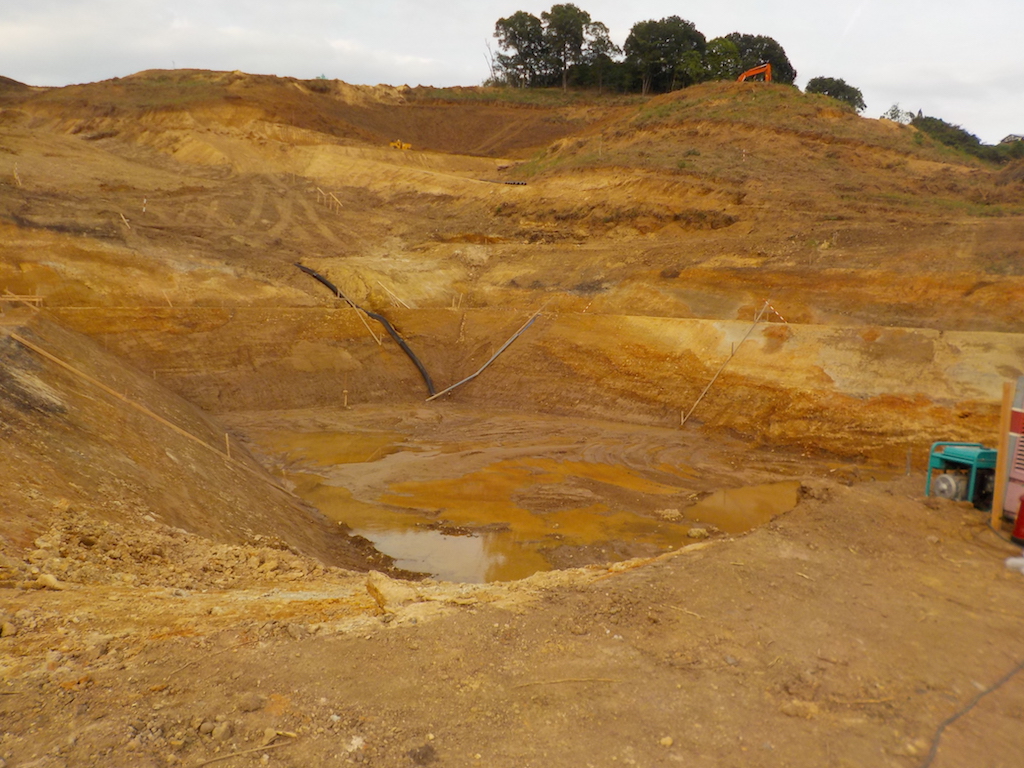

この堰堤の上流側では

DSCN1264

調整池の法切りや掘削が進み、そろそろ調整池北側は終わりを迎えそうです。

排水塔

DSCN1262

調整池が洪水などで決壊しないようにある程度の水位で水を抜いたり、水量を調節する役目を持ちます。

DSCN1263

深い!!!

もうすぐ土木工事泣かせの梅雨の時期がやってきます。

雨で仕事が進まず泣かされるのは仕方がありませんが、せめて雨が原因での災害で泣かされないように作業を進めていきたいと思います。

関連記事

電話番号
Top
