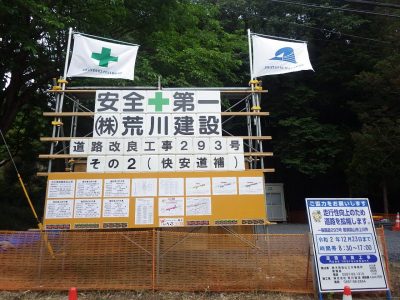

293号その2(快安道補)道路改良工事
完成までの流れ(施工ブログより)
道路改良工事293号その2(快安道補)part12020.5.31
この度、当会社で栃木県烏山土木事務所発注による道路改良工事を行うことになりました。
つきましては、地元住民の方々には何かとご不便をお掛けすることと思いますが、安全第一
をモットーに工事を進めますので、ご協力の程よろしくお願い申し上げます。
工事概要
工 事 名 道路改良工事293号その2(快安道補)
工事個所 一般国道293号 那須烏山市上川井
工 期 令和2年4月10日~令和2年12月23日
施工時間 午前8時30分~ 午後5時00分まで
施工延長 110.0m
管渠型側溝 220.3m
車道路盤工 868.0m2
車道As舗装工 868.0m2
平面図 標準横断図
着工前 NO.62~NO.67+10.0(起点~終点) 着工前 NO.67+10.0~NO.62(終点~起点)
☆6月工事予定
※6月中旬より工事着工の予定です。工事期間中は『片側交互通行』となる場合が多々ありますので通行の際は、徐行運転また、交通誘導警備員の誘導にしたがって通行していただきますようご協力お願いいたします。
工事予定内容につきましては後日ご報告いたします。
以上、無事故・無災害「安全✚第一」で施工してまいります。
道路改良工事293号その2(快安道補)part22020.9.21
みなさまお疲れ様です。
日ごとに秋の色が深まっておりますが、夏の疲れはございませんか。
朝夕はめっきり冷え込むようになりました。くれぐれもご自愛ください。
さて、電柱移設の為一部中止となっていましたが解除され、本格的に工事着工となります。
地盤の平板載荷試験実施
L型擁壁据付箇所の支持力確認を行いました。
(平板載荷試験とは、地盤が支えることができる力の大きさ、いわゆる支持力と呼ばれるものを調査する地盤調査の一つです。)
☆工事予定
排水構造物工 U型水路・・・交通規制無し
プレキャスト擁壁工 L型擁壁・・・交通規制有り(片側交互通行)
路体盛土工 路体盛土・・・交通規制無し
標識工 道路標識基礎・・・交通規制無し
※工事期間中は『片側交互通行』となる場合が多々ありますので通行の際は、徐行運転また、交通誘導警備員の誘導にしたがって通行していただきますようご協力お願いいたします。
以上、無事故・無災害・安全✚第一で施工してまいります。
道路改良工事293号その2(快安道補)part32020.11.3
お疲れ様です。
落葉のじゅうたんを踏んで歩く季節となりました。
しかし、落ち葉は不純物となりますので取り除かなりません。手で拾う又は竹ぼうきではく、一番良いのはブロアーで吹き飛ばすのが早くてきれいになります。それを集めて山へ返します。やがて落ち葉は堆肥となり栄養満点になります。落ち葉の話は終わりにします。
現在現場では、片側交互通行(夜間開放)により現道の路盤つくりを行っております。アスファルト舗装にするまでの期間は砂利道での開放となりますので十分に注意をしていただき、徐行運転で走行したいただくようお願いいたします。

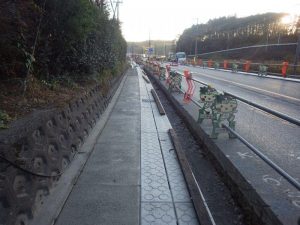

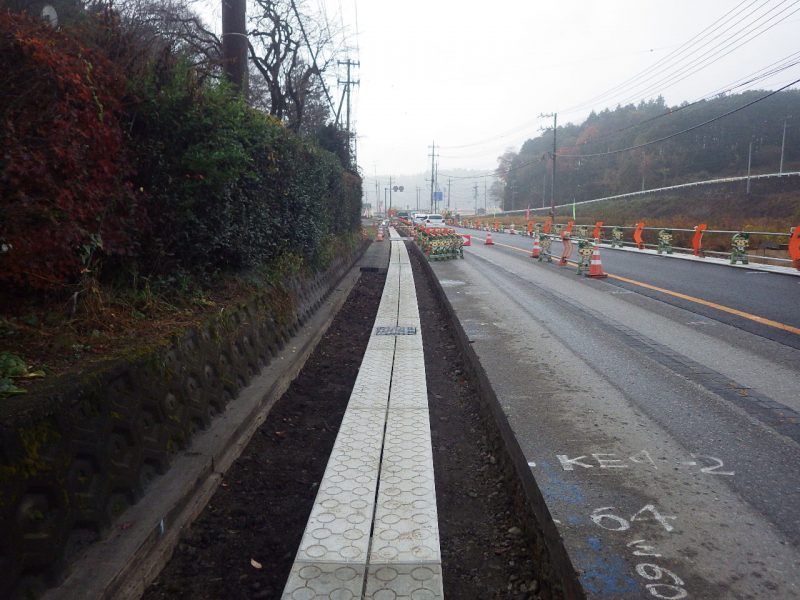

道路拡幅に伴いL型擁壁を設置しました。
車道と歩道を分ける縁石一体型側溝を設置しました。
☆工事予定
構造物撤去工 舗装版破砕 → 土工 路床掘削 → 置換工 路床置換 → 舗装工 下層路盤、上層路盤・・・片側交互通行(夜間開放)
舗装工 基層・・・片側交互通行(夜間開放)
構造物撤去工 コンクリート構造物取壊し・・・片側交互通行(夜間開放)
排水構造物工 函渠型側溝・・・片側交互通行(夜間開放)
※工事期間中は『片側交互通行』で行いますので通行の際は、徐行運転、交通誘導警備員の誘導にしたがって通行していただきますようご協力お願いいたします。また、砂利道での開放となる区間がありますので徐行運転にご協力お願いいたします。
以上、無事故・無災害・安全✚第一で施工してまいります。
道路改良工事293号その2(快安道補)part42020.11.30
おつかれさまです。
現在現場では、歩道部の防草コンクリートを行っています。冬季の生コンクリート打設は品質管理にとても気を使います。生コンクリートが凍結してしまうと固まらず、表面がすこしふくらみボロボロと剥がれてしまいます。そうならないように養生を確実に行い凍結防止対策をしなくてはいけません。
路床掘削・路床置換(無効層)・路床置換(有効層)・下層路盤・上層路盤・基層の片側1車線を完成させました。基層を左右完成させた後、表層を載せます。
函渠型側溝500×500の据付を完了し、防草コンクリートの打設を行いました。
☆12月工事予定
歩道部 防草コンクリート・・・片側交互通行(夜間開放)
標識工 大型標識設置・・・片側交互通行(夜間開放)
防護柵工 ガードレール設置・・・片側交互通行(夜間開放)
歩道部 路盤工・・・片側交互通行(夜間開放)
構造物撤去工 舗装版破砕 → 土工 路床掘削 → 置換工 路床置換 → 舗装工 下層路盤、上層路盤・・・片側交互通行(夜間開放)
舗装工 基層・・・片側交互通行(夜間開放)
※工事期間中は『片側交互通行』で行いますので通行の際は、徐行運転、交通誘導警備員の誘導にしたがって通行していただきますようご協力お願いいたします。また、12月中旬より下旬の間砂利道での開放となる区間がありますので徐行運転にご協力お願いいたします。
以上、無事故・無災害・安全✚第一で施工してまいります。
道路改良工事293号その2(快安道補)part52020.12.28
おつかれさまです。
本年も大変お世話になり、ありがとうございました。来年もよろしくお願い致します。どうぞ、良いお年をお迎えください。

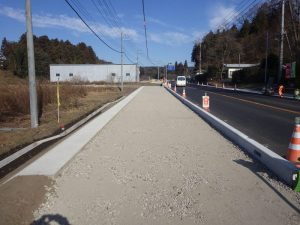

歩道部 防草コンクリート、路盤完了しました。
大型標識設置完了しました。
舗装工 基層完了しました。
☆1工事予定
土工 残土処理(当現場から那須烏山市滝地内へ)・・・交通規制無
舗装工 歩道・・・片側交互通行(夜間開放)
舗装工 車道・・・片側交互通行(夜間開放)
区画線工 溶融式区画線・・・片側交互通行(夜間開放)
防護柵工 転落防止柵・・・交通規制無
植生工 植生マット、植生シート・・・交通規制無
跡片付工・・・片側交互通行(夜間開放)
※工事期間中は『片側交互通行』で行いますので通行の際は、徐行運転、交通誘導警備員の誘導にしたがって通行して
いただきますようご協力お願いいたします。
5月より工事着工してまいりましたが、あと1ヶ月で工事完了の予定です。
今後も引き続き無事故・無災害・安全✚第一で施工してまいります。
